Hoàn thành thi công gói thầu San lấp mặt bằng KCN Dầu Giây

Hoàn thành thi công gói thầu San lấp mặt bằng KCN Dầu Giây

  • admin
  • 2 bình luận

 - Địa điểm xây dựng: KCN Dầu Giây, huyện Thống Nhất, tỉnh Đồng Nai

Chủ đầu tư:  Công ty Cổ phần Tập đoàn Kim Tín

- Tổng diện tích: 32 Ha

Thời gian thực hiện:  2021-2022

Ngày 14/6/2022 Công ty Cổ phần Đầu tư Xây dựng Kỹ thuật và Thương mại Anh Phát (nhà thầu Anh Phát) đã hoàn thành toàn bộ các công tác thi công gói thầu San lấp mặt bằng KCN Dầu Giây. Sau hơn 01 năm triển khai thi công, bằng sự quyết tâm và nỗ lực của tập thể CBNV, người lao động nhà thầu Anh Phát đã hoàn thành các hạng mục thuộc gói thầu với chất lượng, tiến độ được Chủ đầu tư, Tư vấn giám sát đánh giá cao.

On June 14, 2022 Anh Phat Trading and Technical Construction Investment Joint Stock Company (Anh Phat contractor) completed all the construction works for the site leveling package of Dau Giay Industrial Park. After more than 1 year of construction implementation, with the determination and efforts of all employees, Anh Phat contractor's employees have completed the items of the bidding package with the quality and progress approved by the Investor, Consultant. supervision appreciated.

Dự án San lấp mặt bằng KCN Dầu Giây do Công ty Cổ phần Tập đoàn Kim Tín làm Chủ đầu tư với tổng diện tích mặt bằng hơn 32Ha (bao gồm khối lượng phát sinh), dự án chính thức khởi công vào ngày 15/5/2021 đúng vào giai đoạn cao điểm mùa mưa và thời điểm dịch bệnh Covid-19 hoành hành ở các tỉnh khu vực phía Nam. Điều kiện thời tiết, dịch bệnh gây rất nhiều khó khăn trong quá trình thi công, trong đó có những giai đoạn chính quyền địa phương phong toả kiểm soát dịch bệnh dẫn đến việc huy động nhân lực, thiết bị máy móc gặp vô vàn khó khăn. Điều kiện mặt bằng tại dự án dưới lớp đất mặt xuất hiện rất nhiều đá mồ côi, kích thước lớn làm ảnh hưởng đến năng suất hoạt động của xe máy thiết bị. Tuy nhiên bằng quyết tâm và kinh nghiệm đã từng thi công rất nhiều gói thầu quy mô tương tự, nhà thầu Anh Phát đã tập trung bản lĩnh trí tuệ, nhiệt huyết của đội ngũ Kỹ sư, công nhân trẻ, sử dụng các biện pháp thi công phù hợp, tăng ca/kíp nhằm tháo gỡ các khó khăn, đẩy nhanh tiến độ thi công, rút ngắn thời gian hoàn thành dự án, bàn giao mặt bằng cho Chủ đầu tư xây dựng các hạng mục nhà xưởng sản xuất.

Ground leveling project for Dau Giay Industrial Park, invested by Kim Tin Group Joint Stock Company with a total area of ​​​​over 32Ha (including arising volume), the project officially started on May 15 2021 is right at the peak of the rainy season and the time when the Covid-19 epidemic rages in the southern provinces. Weather conditions and epidemics cause many difficulties during the construction process, including periods when local authorities blockade to control epidemics, leading to difficulties in mobilizing manpower, equipment and machinery. towel. Ground conditions at the project site under the topsoil appear a lot of orphaned rocks, large in size, affecting the performance of motorcycles and equipment. However, with determination and experience, having built many similar-sized packages, contractor Anh Phat has focused the intellectual courage and enthusiasm of a team of young engineers and workers, using the most effective methods. appropriate construction, overtime/team to remove difficulties, speed up the construction progress, shorten the project completion time, hand over the premises to the Investor to build the factory items.

Việc hoàn thành dự án đánh dấu một mốc son quan trọng đối với nhà thầu Anh Phát trong lĩnh vực thi công hạ tầng kỹ thuật. Trong suốt quá trình triển khai thi công, nhà thầu Anh Phát luôn chú trọng đảm bảo các yếu tố kỹ thuật, hàng tuần tổ chức huấn luyện phổ biến ATLĐ-VSMT cho cán bộ, công nhân. Đặc biệt trong giai đoạn dịch bệnh Covid-19 bùng phát, nhà thầu Anh Phát đã chủ động phối hợp với chính quyền địa phương trong việc kiểm soát dịch bênh, tổ chức các phương án phòng chống dịch bệnh như "3 tại chỗ", "1 cung đường - 2 điểm đến" hiệu quả, định kỳ hàng tuần tổ chức lấy mẫu xét nghiệm cho cán bộ, công nhân tại công trường. Những việc làm thiết thực đó đã góp phần chung tay cùng chính quyền địa phương kiểm soát ngăn ngừa dịch bệnh lây lan, 100% cán bộ, công nhân đảm bảo sức khoẻ, không có trường hợp lây nhiễm ra ngoài cộng đồng.

The completion of the project marks an important milestone for contractor Anh Phat in the field of technical infrastructure construction. During the construction process, contractor Anh Phat always focuses on ensuring technical factors, weekly organizes training on OSH and OSH for officials and workers. Especially during the outbreak of the Covid-19 epidemic, contractor Anh Phat actively coordinated with local authorities in disease control, organized epidemic prevention plans such as "3 on the spot", "1 route - 2 destinations" effectively, organize weekly sampling for officials and workers at the construction site. Those practical actions have contributed to joining hands with local authorities to control and prevent the spread of disease, 100% of officials and workers ensure health, and there are no cases of infection in the community.

Với điều kiện thi công gói thầu san lấp hạ tầng trên phạm vi rộng, việc quản lý và chăm lo đời sống cho đội ngũ cán bộ công nhân luôn được Ban chỉ huy nhà thầu Anh Phát chú trọng, trong thời gian thi công không phát sinh các vấn đề phức tạp.

With the conditions of construction of the infrastructure leveling package on a large scale, the management and care of the workers' lives are always focused on by the Steering Committee of Anh Phat Contractor, during the construction period. generate complex problems.

Dưới đây là một số hình ảnh trong quá trình thực hiện dự án:

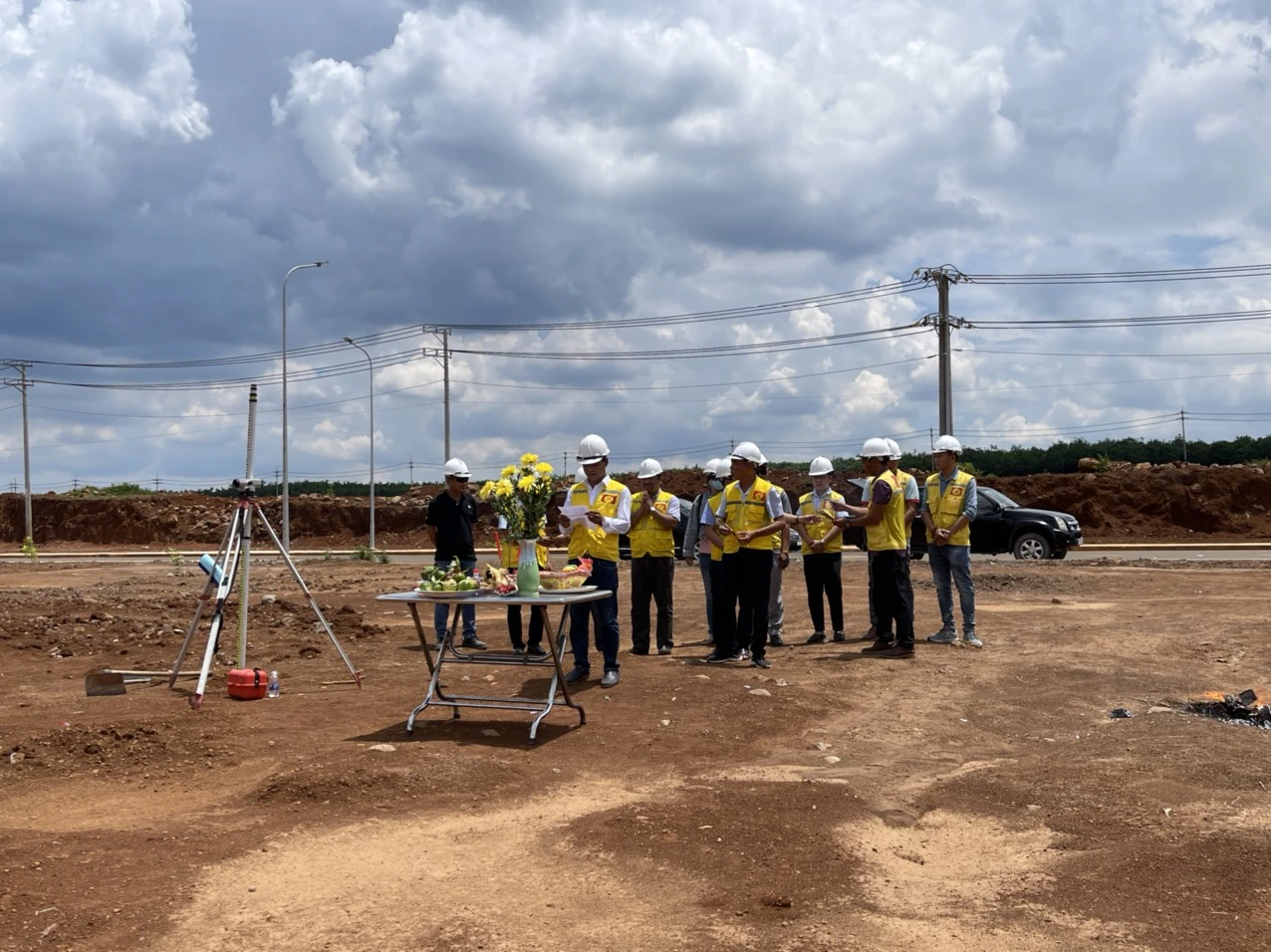

Khởi công, động thổ dự án

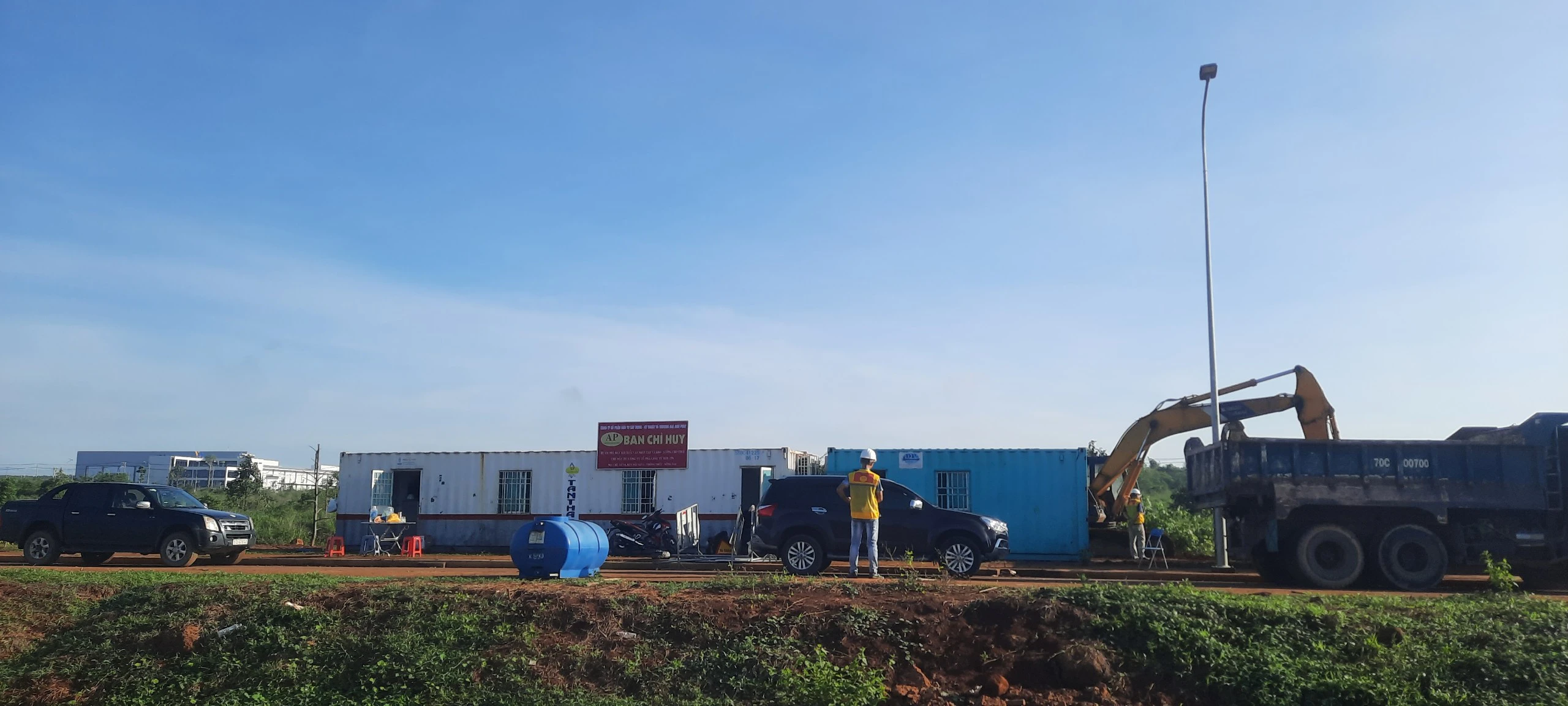

Tập kết xe máy thiết bị, huy động nhân lực, xây dựng nhà điều hành

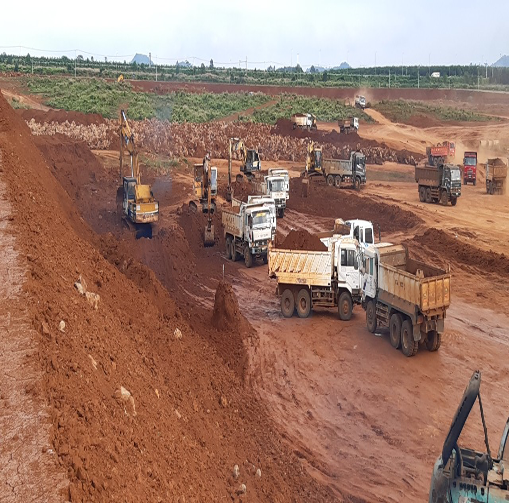

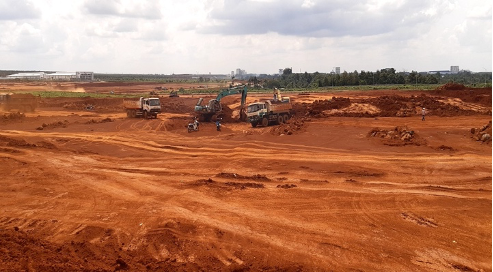

Triển khai các mũi thi công đồng loạt

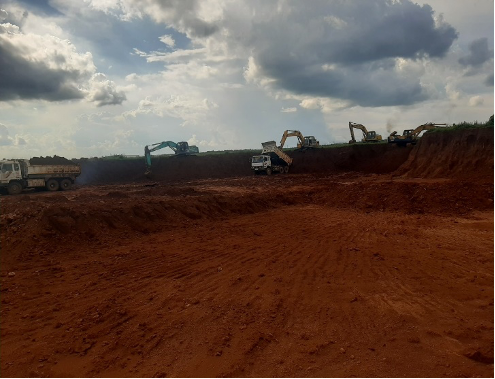

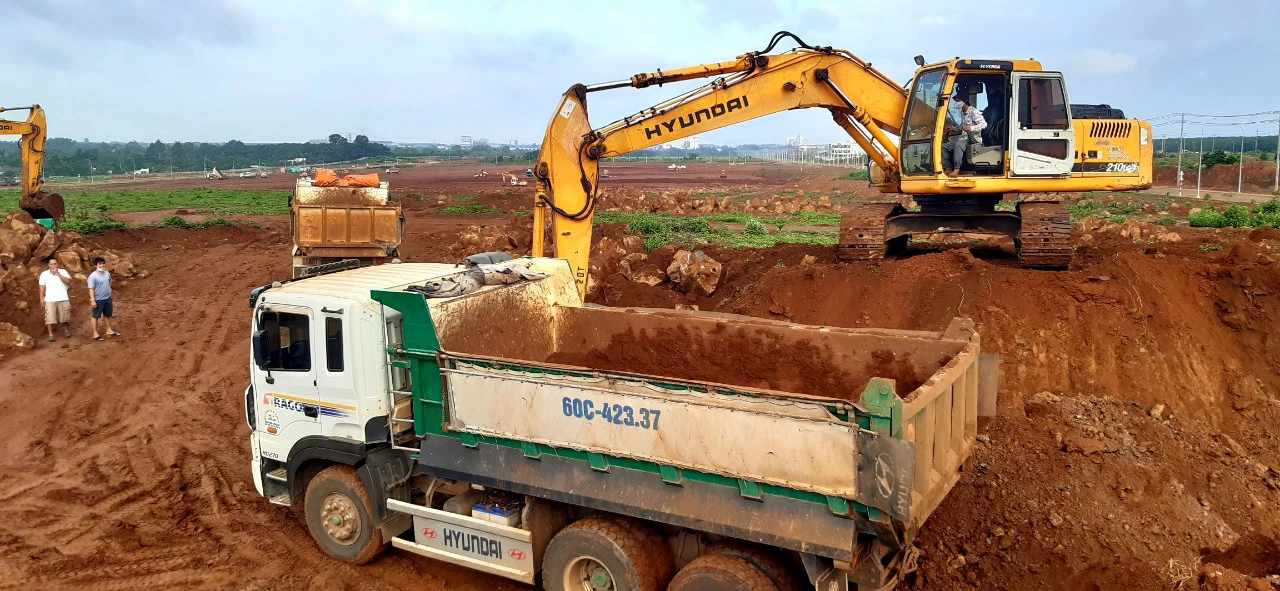

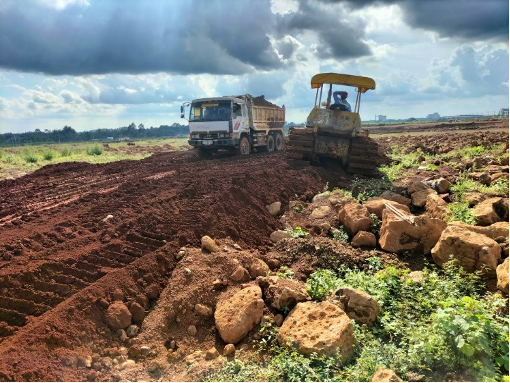

Vận chuyển, bốc xúc đá mồ côi

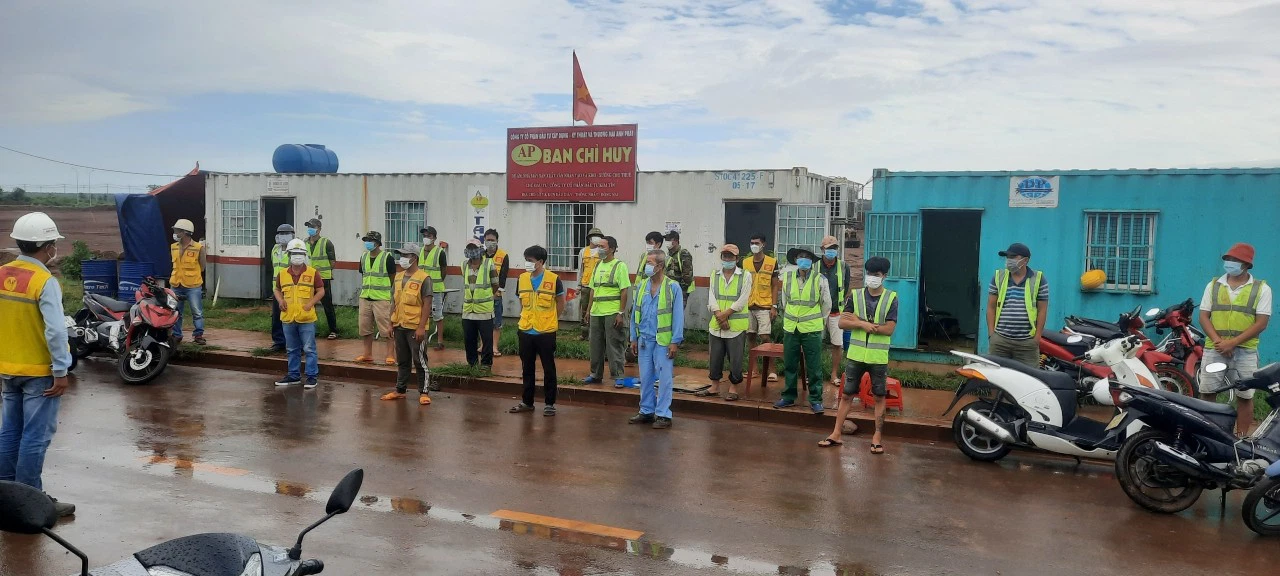

Tổ chức lấy mẫu xét nghiệm Covid-19 định kỳ trong thời gian dịch bệnh

Nhà thầu luôn chú trọng công tác huấn luyện, phổ biến ATLĐ-VSMT định kỳ thứ 3 hàng tuần

Tiến độ thi công tháng 8/2021

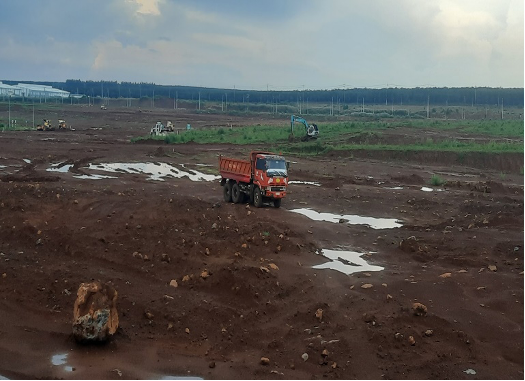

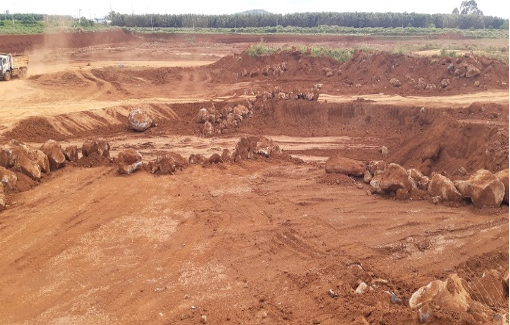

Mặt bằng thi công khó khăn do khối lượng đá mồ côi rất lớn

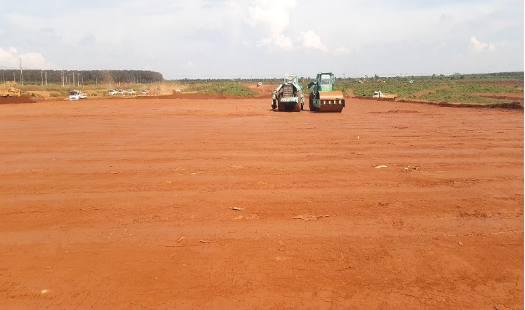

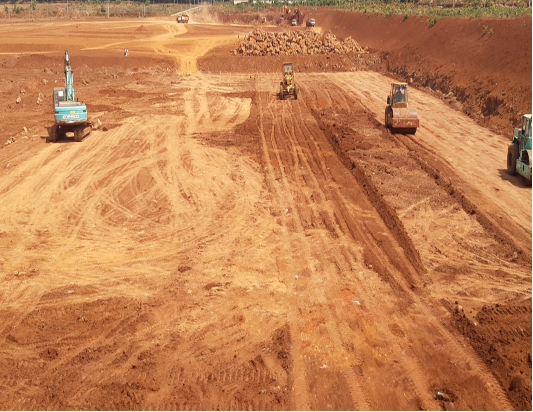

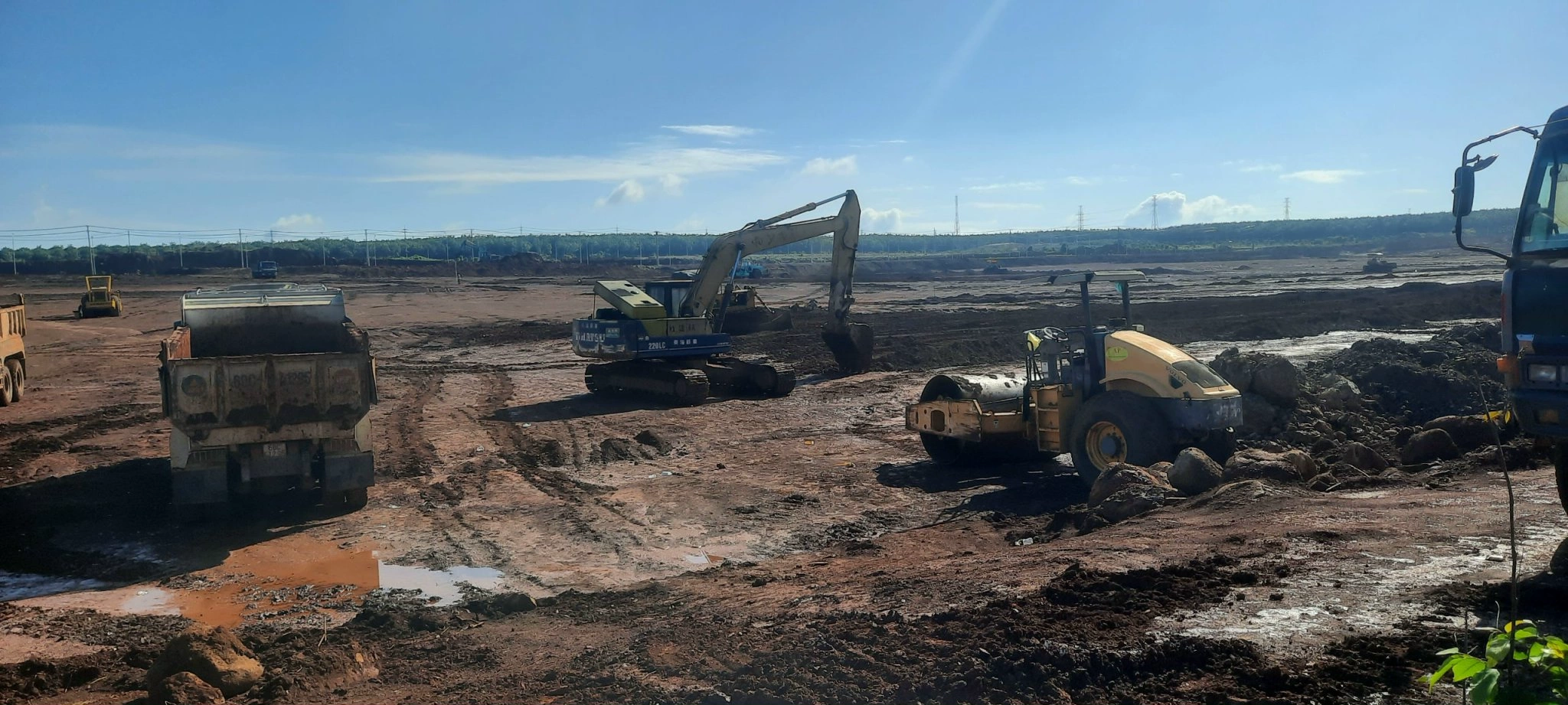

San ủi mặt bằng

Huy động xe máy thiết bị đẩy nhanh tiến độ thi công

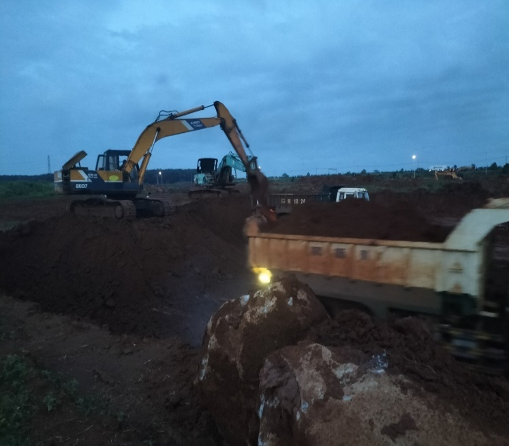

Tăng ca đêm bù tiến độ những ngày mưa không thể thi công

Tiến độ thi công tháng 12/2021

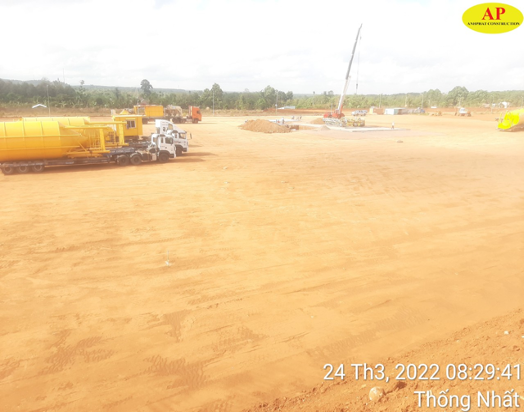

Tiến độ thi công tháng 3/2022

Thi công khối lượng phát sinh ngoài hợp đồng

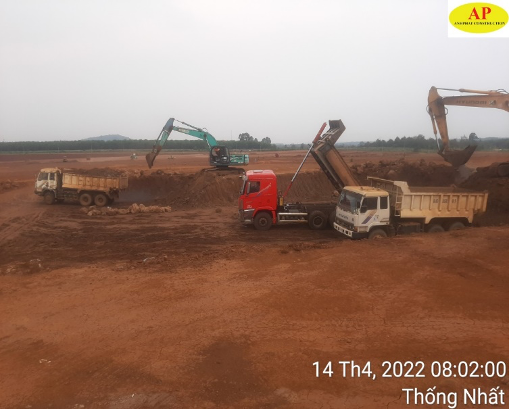

Tiến độ tháng 5/2022

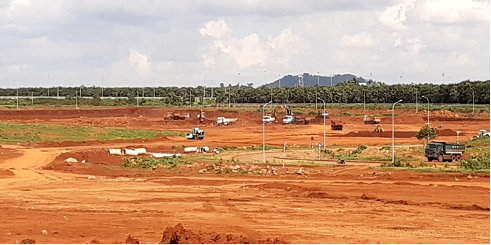

Một góc dự án đang thi công

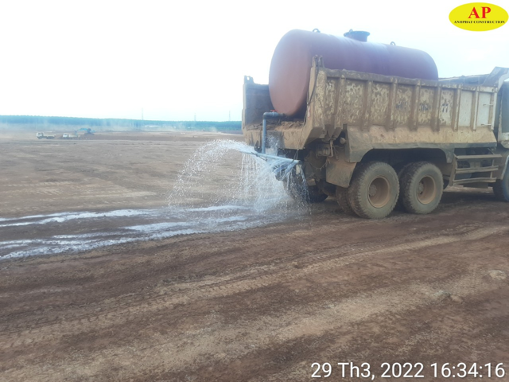

Tưới ẩm bề mặt đảm bảo chất lượng theo yêu cầu

Các hạng mục thi công cuối cùng trước khi bàn giao mặt bằng Chủ đầu tư

Gấp rút thi công hoàn thành khối lượng phát sinh

Các hạng mục thi công cuối cùng của dự án

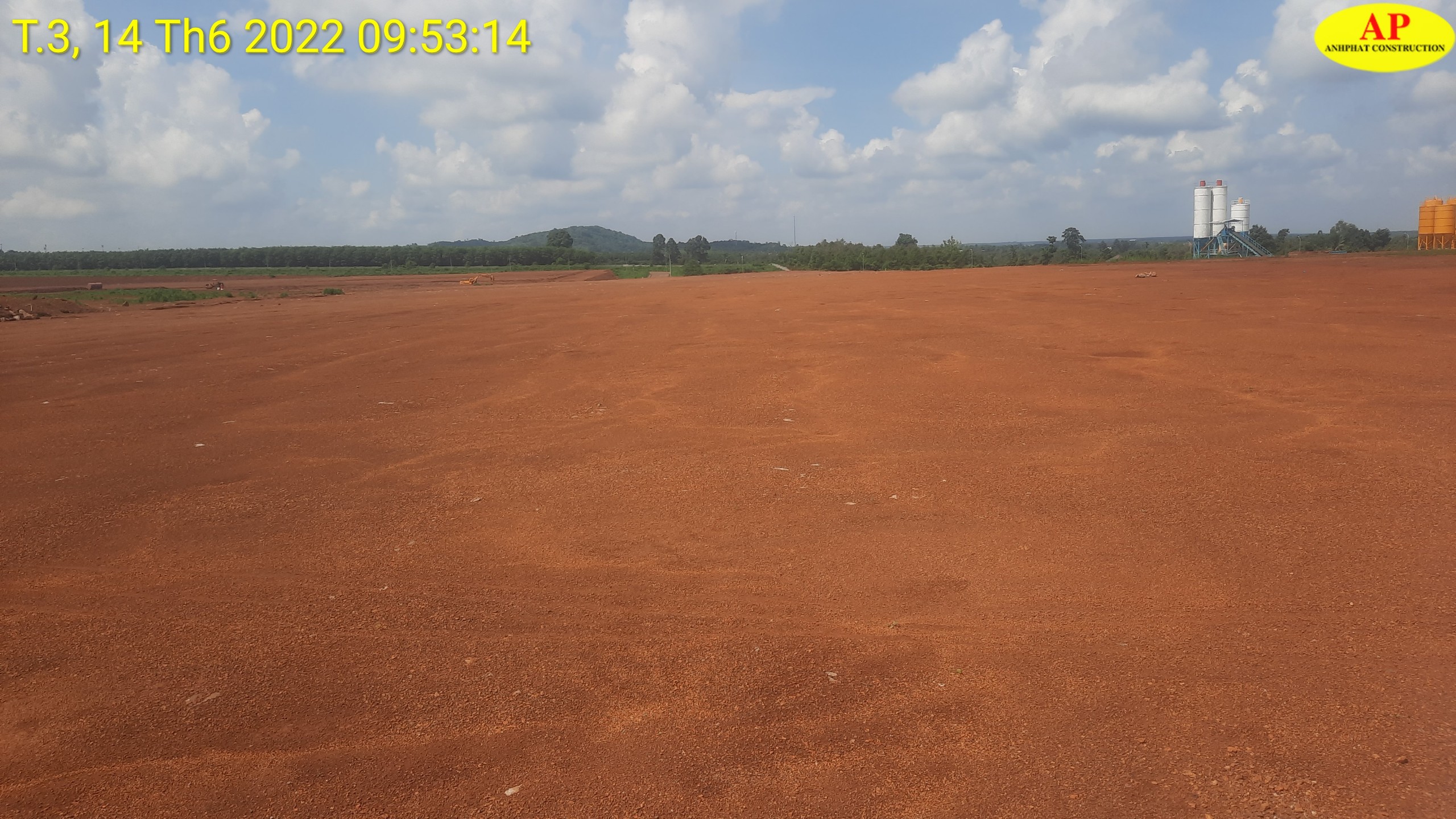

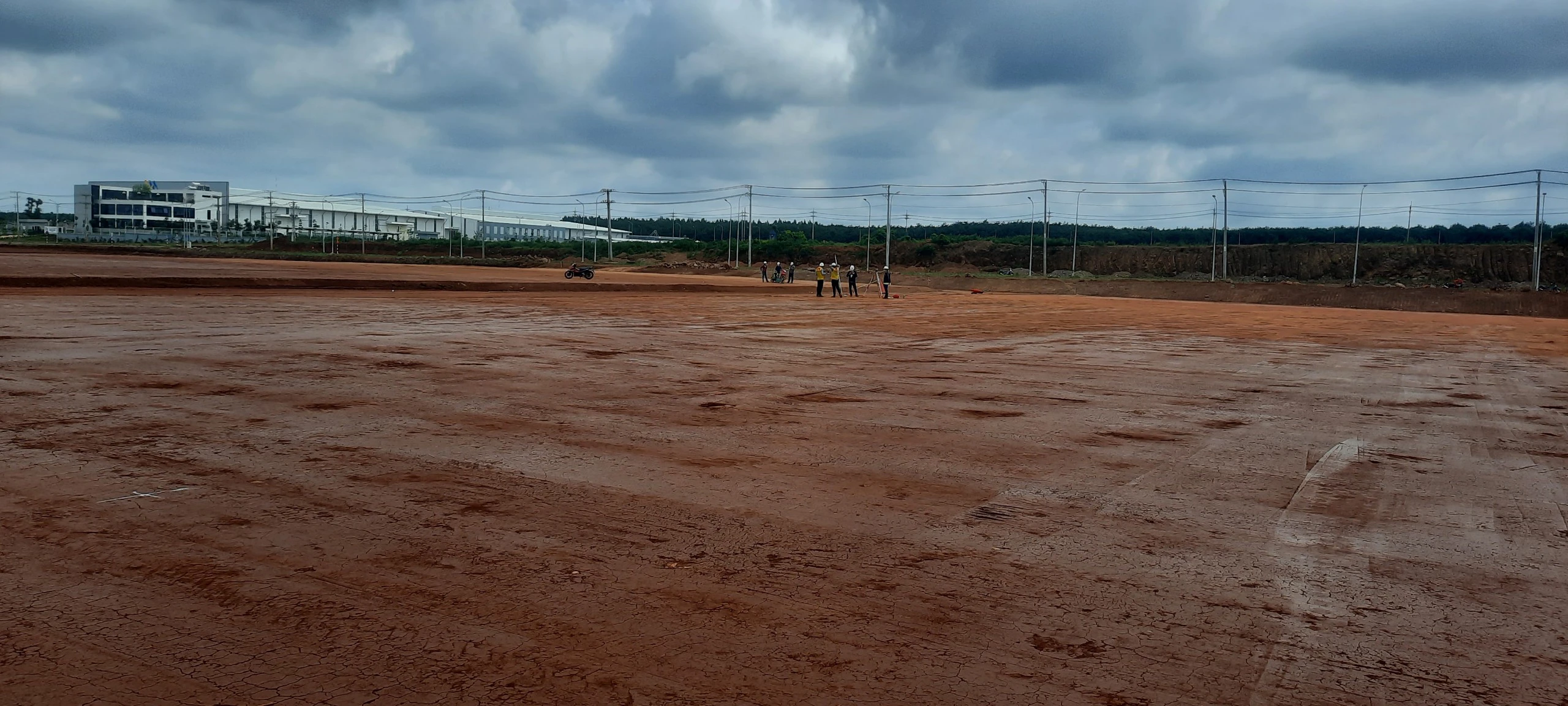

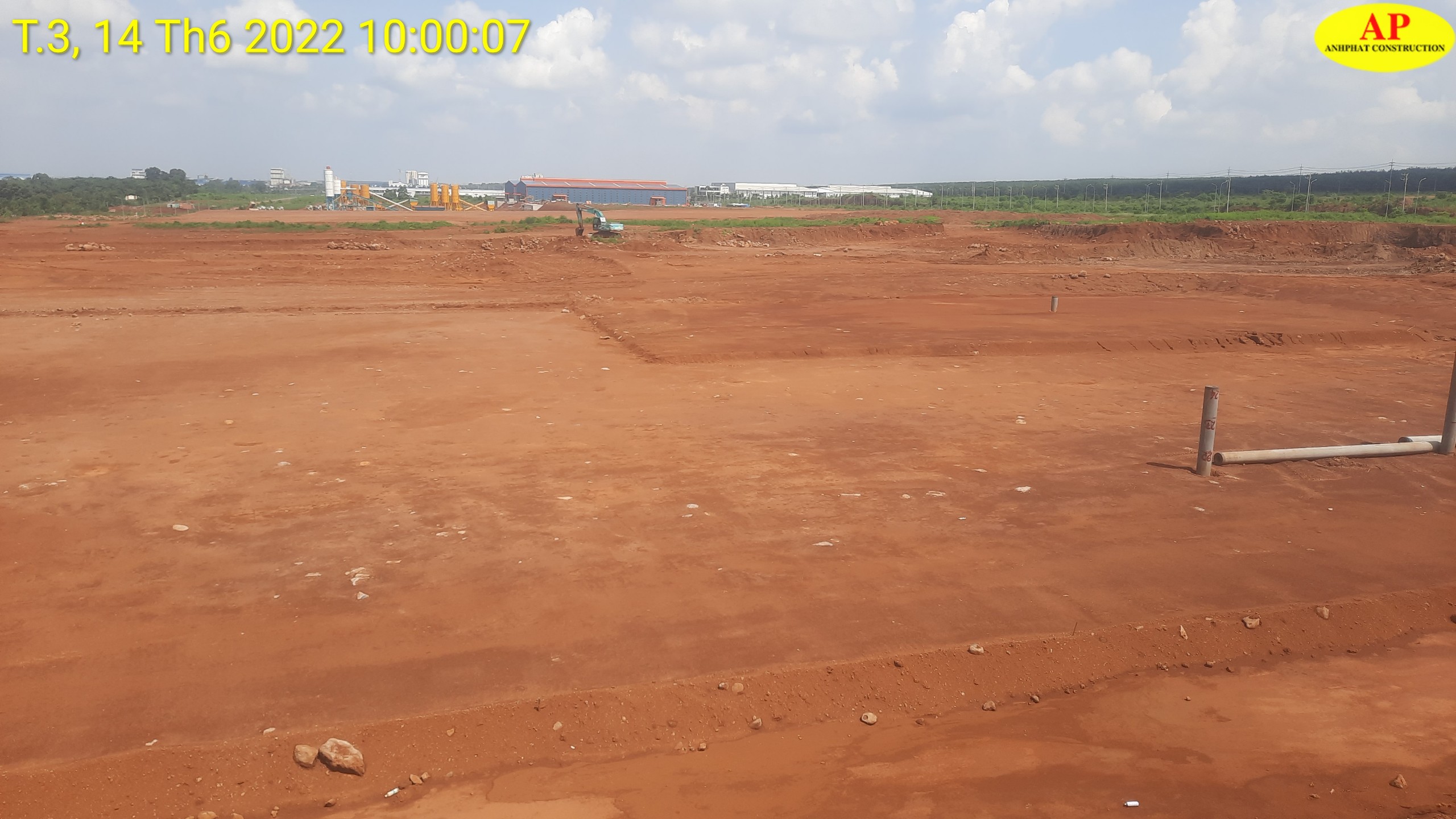

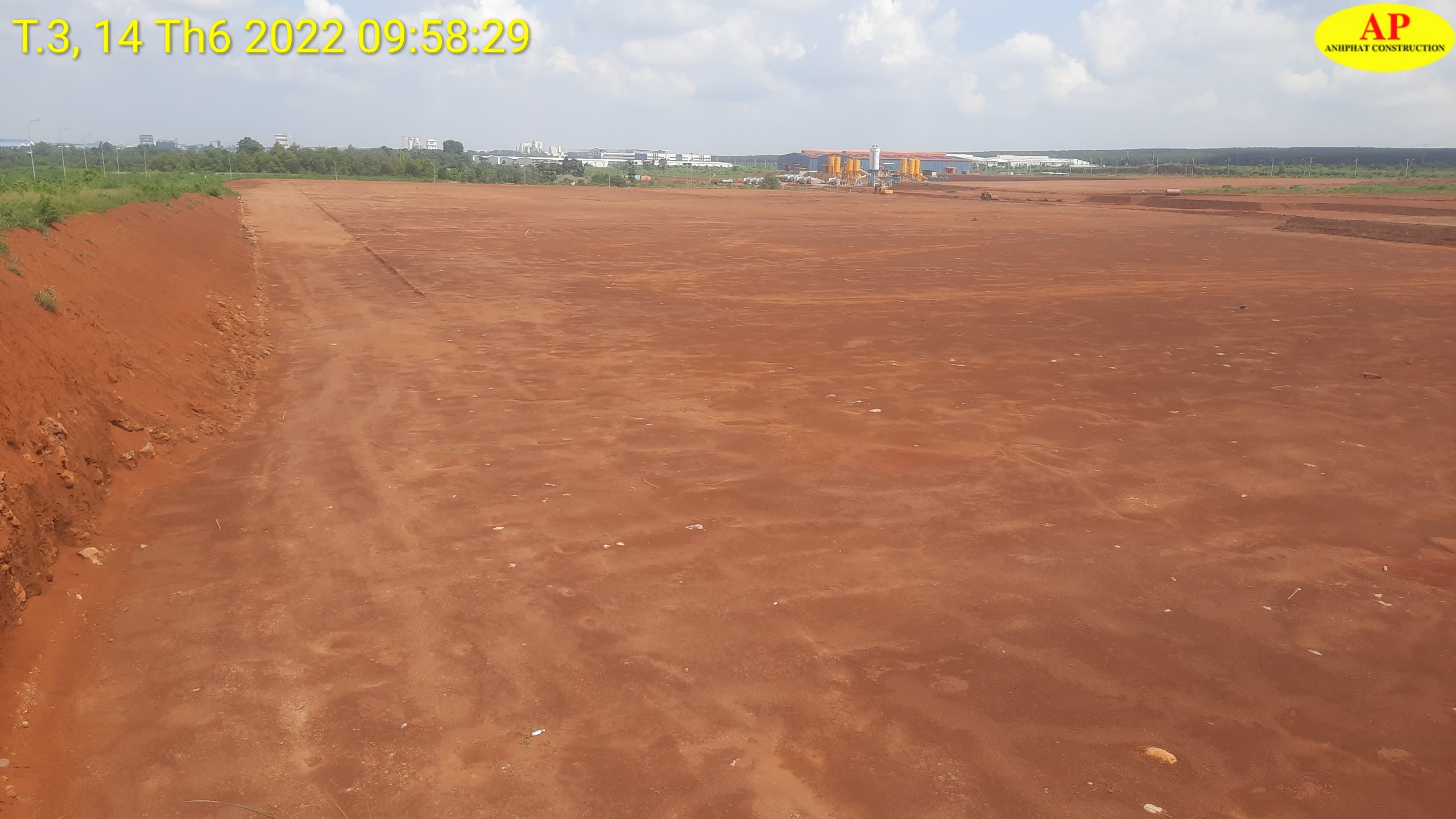

Hoàn thiện bàn giao mặt bằng cho Chủ đầu tư

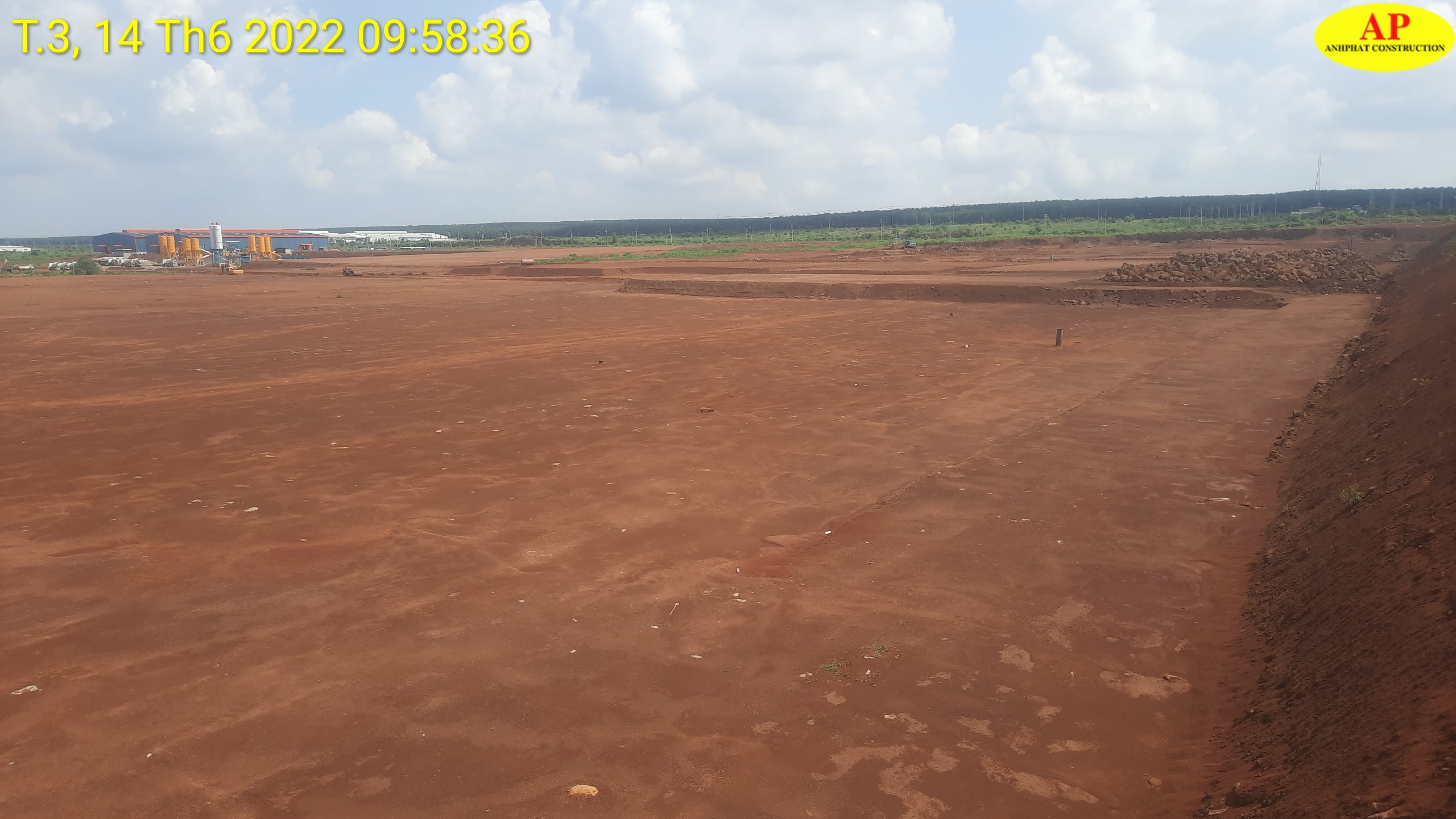

Hoàn thiện mặt bằng

Hoàn thiện mặt bằng





Bình luận:
binh-luan

Đào Đức Hạnh

16/06/2022

Bài viết đã tổng kết lại quá trình thi công gói thầu san lấp tại dự án, tập thể người lao động Công ty Anh Phát đã cùng nhau vượt qua khó khăn để đạt được những kết quả tốt đẹp, dự án được Chủ đầu tư và các đối tác đánh giá cao về chất lượng, mức độ chuyên nghiệp trong tổ chức thi công và tiến độ đáp ứng yêu cầu.

binh-luan

Đào Đức Hạnh

16/06/2022

Bài viết đã tổng kết lại quá trình thi công gói thầu san lấp tại dự án, tập thể người lao động Công ty Anh Phát đã cùng nhau vượt qua khó khăn để đạt được những kết quả tốt đẹp, dự án được Chủ đầu tư và các đối tác đánh giá cao về chất lượng, mức độ chuyên nghiệp trong tổ chức thi công và tiến độ đáp ứng yêu cầu.
