Trong tháng 8/2025, Ban Chỉ huy công trình MK cùng các phòng/ban được huy động đã tập trung cao độ cho công tác tổ chức và triển khai thi công tại dự án Vĩnh Phúc. Các hạng mục quan trọng đã được triển khai và hoàn thành theo đúng kế hoạch, đảm bảo tiến độ, chất lượng cũng như an toàn lao động trong suốt quá trình thực hiện.
In August 2025, the MK Project Management Board, along with mobilized departments/divisions, focused intensely on organizing and implementing construction work at the Vinh Phuc project. Important items were implemented and completed according to plan, ensuring progress, quality, and labor safety throughout the entire process.
Hình ảnh: Đổ bê tông sàn vào ban đêm
-

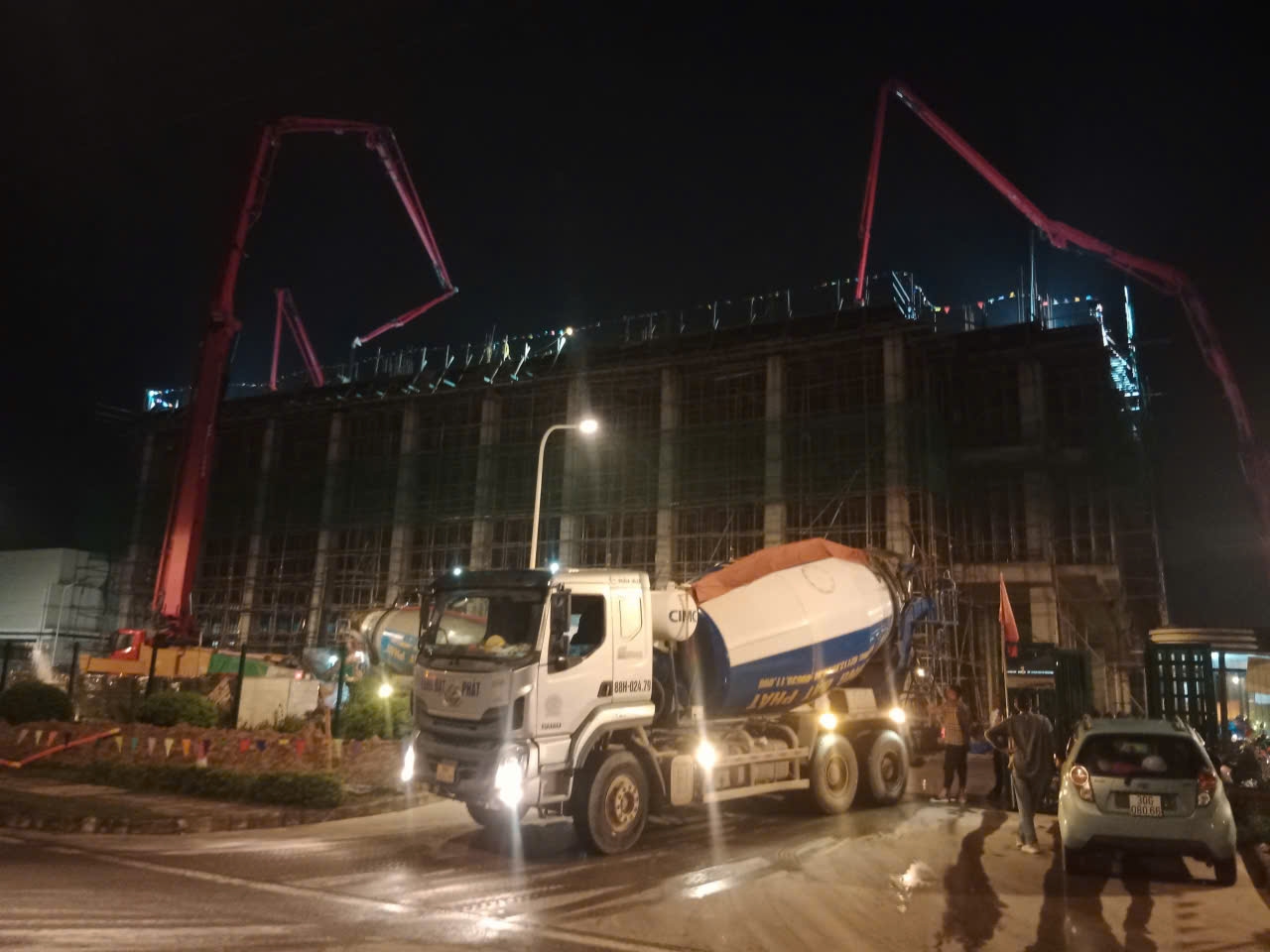

Ngày 01/8/2025: Ban Chỉ huy công trình MK đã tổ chức thành công công tác đổ bê tông sàn tầng 4 Nhà xưởng số 2. Công tác thi công được thực hiện liên tục từ 11h00 đến 23h15 cùng ngày, đảm bảo đúng quy trình kỹ thuật, chất lượng công trình và tuyệt đối an toàn cho toàn bộ lực lượng tham gia.
-
Từ 12h00 ngày 18/8/2025 đến 00h05 ngày 19/8/2025: Ban Chỉ huy công trình MK, phối hợp cùng các cán bộ được điều động từ các phòng/ban của Công ty, đã tổ chức và hoàn thành công tác đổ bê tông sàn tầng 4 Nhà xưởng số 1. Toàn bộ quá trình được triển khai nhịp nhàng, kiểm soát chặt chẽ các yếu tố kỹ thuật, tiến độ và an toàn, góp phần quan trọng vào việc đảm bảo tiến trình tổng thể của dự án.
-
August 1st, 2025: The MK Construction Project Management Board successfully completed the concrete pouring for the 4th floor slab of Factory No. 2. Construction was carried out continuously from 11:00 AM to 11:15 PM on the same day, ensuring adherence to technical procedures, project quality, and absolute safety for all participating personnel.
-
From 12:00 PM on August 18, 2025 to 12:05 AM on August 19, 2025: The MK Project Management Board, in coordination with personnel seconded from various departments of the Company, organized and completed the concrete pouring for the 4th floor slab of Factory No. 1. The entire process was implemented smoothly, with strict control over technical aspects, progress, and safety, making a significant contribution to ensuring the overall progress of the project.
![]()

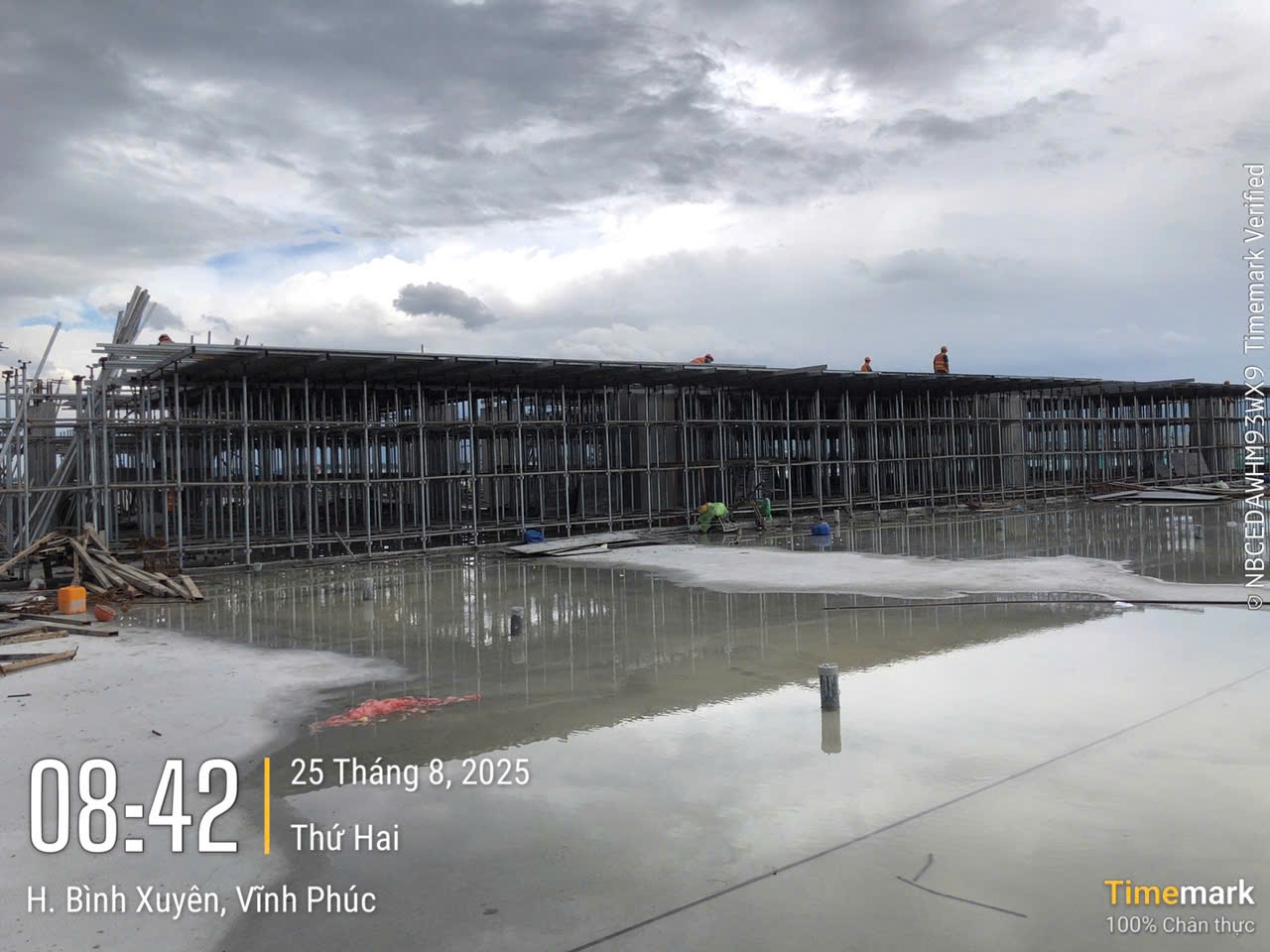

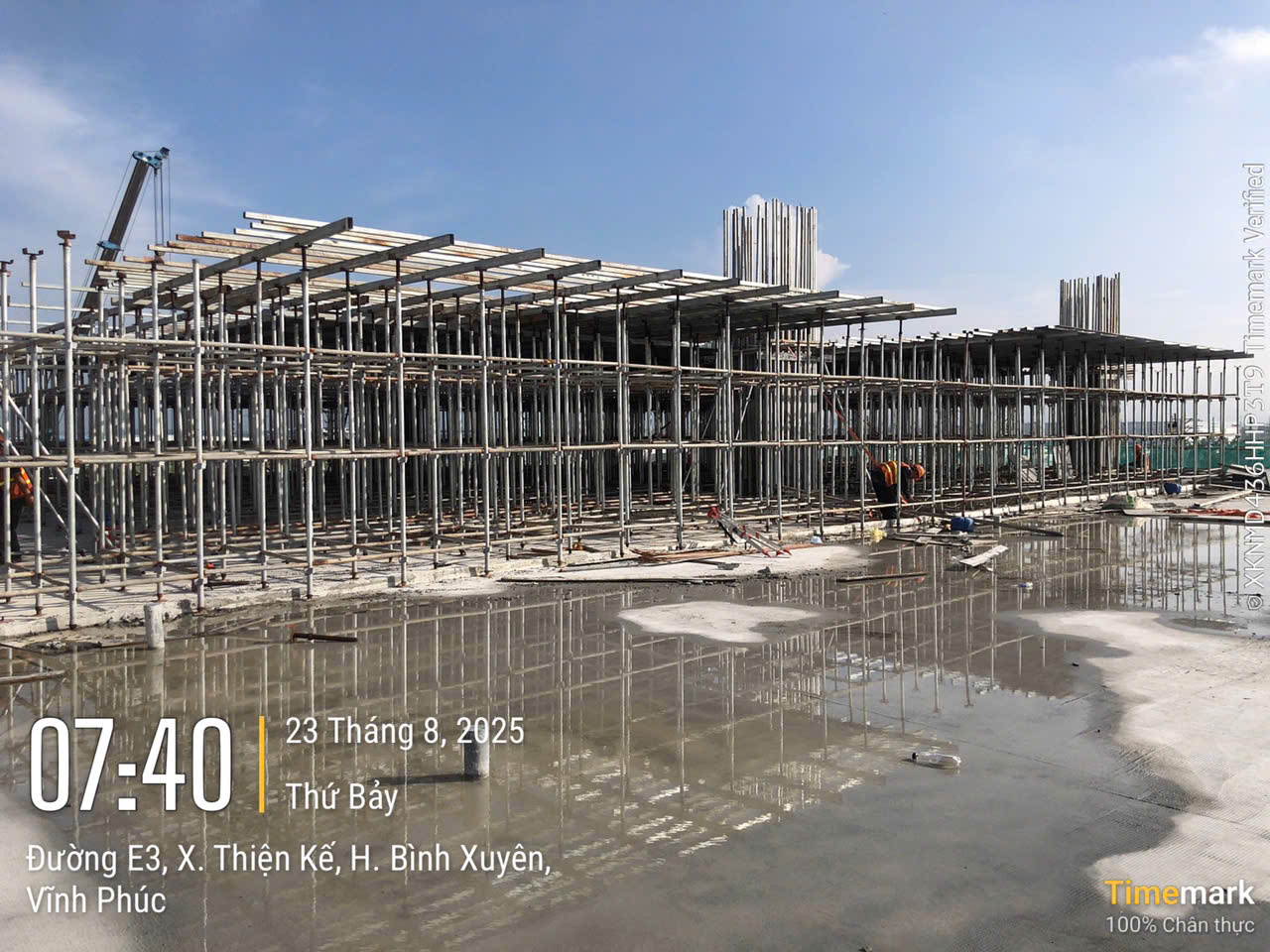

Ngoài các hạng mục bê tông sàn, trong tháng qua, công trình cũng đã hoàn thành một số phần việc khác như thi công, hoàn thiện xây dựng gạch lego, tạo cơ sở thuận lợi để tiếp tục triển khai các công tác tiếp theo trong tháng 9/2025. Nhìn chung, tiến độ thực hiện dự án tại Vĩnh Phúc trong tháng 8/2025 đạt đúng kế hoạch đề ra, đồng thời giữ vững yêu cầu về chất lượng, an toàn và hiệu quả thi công, qua đó góp phần khẳng định uy tín và năng lực tổ chức của Ban Chỉ huy công trình MK cùng Công ty.
In addition to the concrete floor slabs, the project also completed several other tasks last month, such as the construction and finishing of Lego brickwork, creating a favorable foundation for the continuation of subsequent work in September 2025. Overall, the project's progress in Vinh Phuc in August 2025 was on schedule, while maintaining the requirements for quality, safety, and construction efficiency, thereby contributing to affirming the reputation and organizational capacity of the MK Project Management Board and the Company.

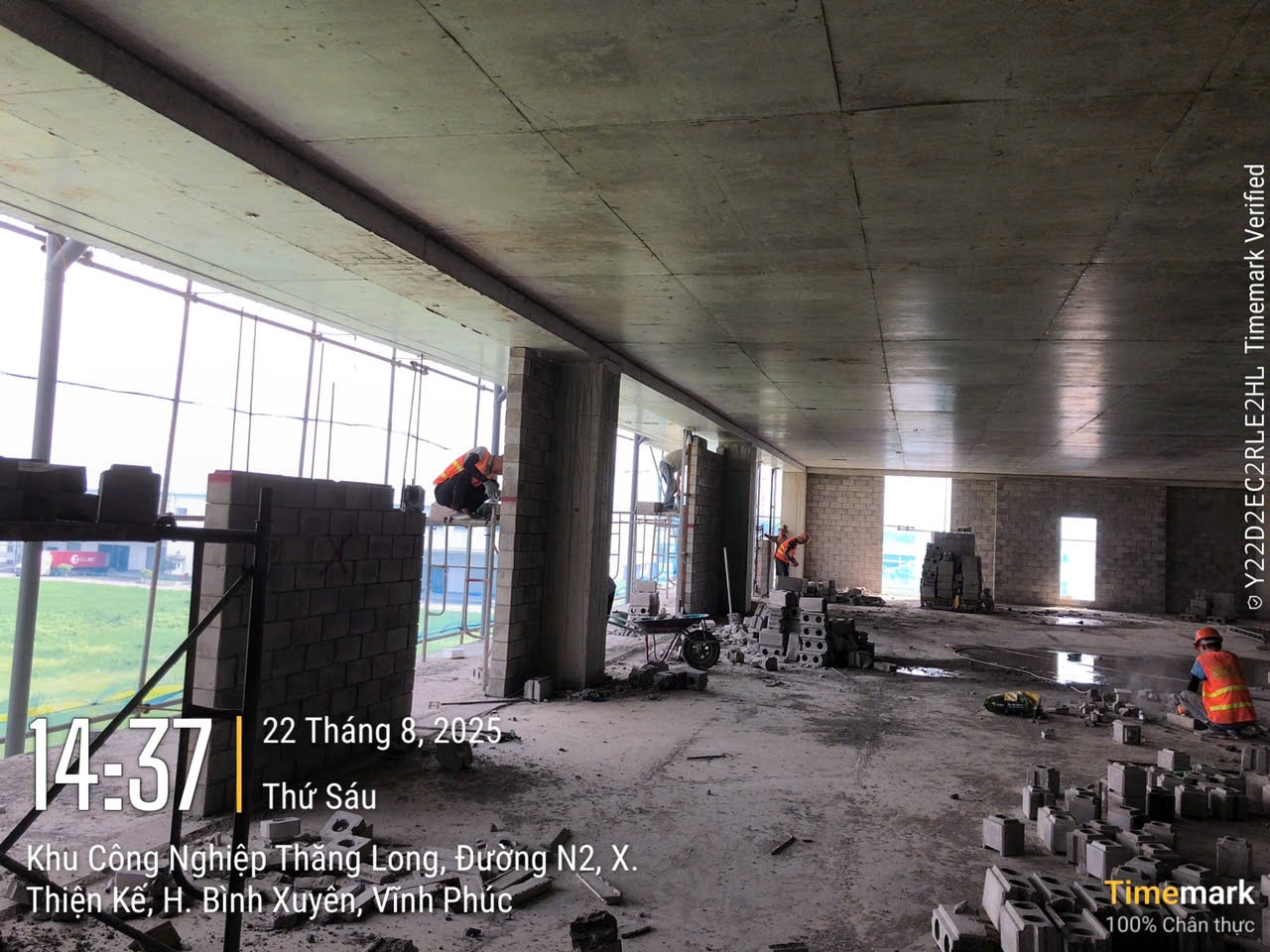

Hình ảnh: Xây dựng tường gạch lego
Bước sang tháng 9, Ban Chỉ huy công trình MK dự kiến sẽ tổ chức lễ cất nóc vào ngày 03/9/2025. Ban Chỉ huy công trình sẽ tiếp tục phối hợp chặt chẽ với các phòng/ban của Công ty, huy động đầy đủ nguồn lực để đảm bảo công tác cất nóc được diễn ra đúng tiến độ, an toàn, chất lượng và đạt hiệu quả cao nhất.
Entering September, the MK Project Management Board plans to hold the topping-out ceremony on September 3rd, 2025. The Project Management Board will continue to coordinate closely with the company's departments and mobilize all available resources to ensure the topping-out ceremony proceeds on schedule, safely, with high quality, and with maximum efficiency.
