CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN NHÀ MÁY MK VĨNH PHÚC – THÁNG 7/2025

CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN NHÀ MÁY MK VĨNH PHÚC – THÁNG 7/2025

  • admin
  • 0 bình luận

Nhà thầu: Công ty Cổ phần Tập đoàn Anh Phát Intechco

Gói thầu đảm nhiệm: Thi công xây dựng phần thô và hoàn thiện

Dự án “Nhà máy sản xuất, in ấn bảo mật, nghiên cứu phát triển phần mềm và cung cấp các dịch vụ liên quan đến thẻ thông minh MK” tọa lạc tại Khu công nghiệp Thăng Long 3, xã Thiện Kế, huyện Bình Xuyên, tỉnh Vĩnh Phúc, là một trong những công trình trọng điểm trong lĩnh vực công nghiệp công nghệ cao. Nhà thầu Anh Phát vinh dự là đơn vị thi công chính phần xây dựng thô và hoàn thiện cho toàn bộ công trình.

Trong tháng 7/2025, mặc dù phải đối mặt với nhiều thử thách do thời tiết mưa bão kéo dài, tiến độ thi công của dự án vẫn được đảm bảo nhờ vào sự nỗ lực không ngừng nghỉ của toàn bộ đội ngũ kỹ sư, công nhân và ban chỉ huy công trường. Công tác tổ chức thi công được triển khai linh hoạt, phối hợp nhịp nhàng giữa các bộ phận kỹ thuật – điều hành – thi công, đảm bảo công trình không bị gián đoạn.

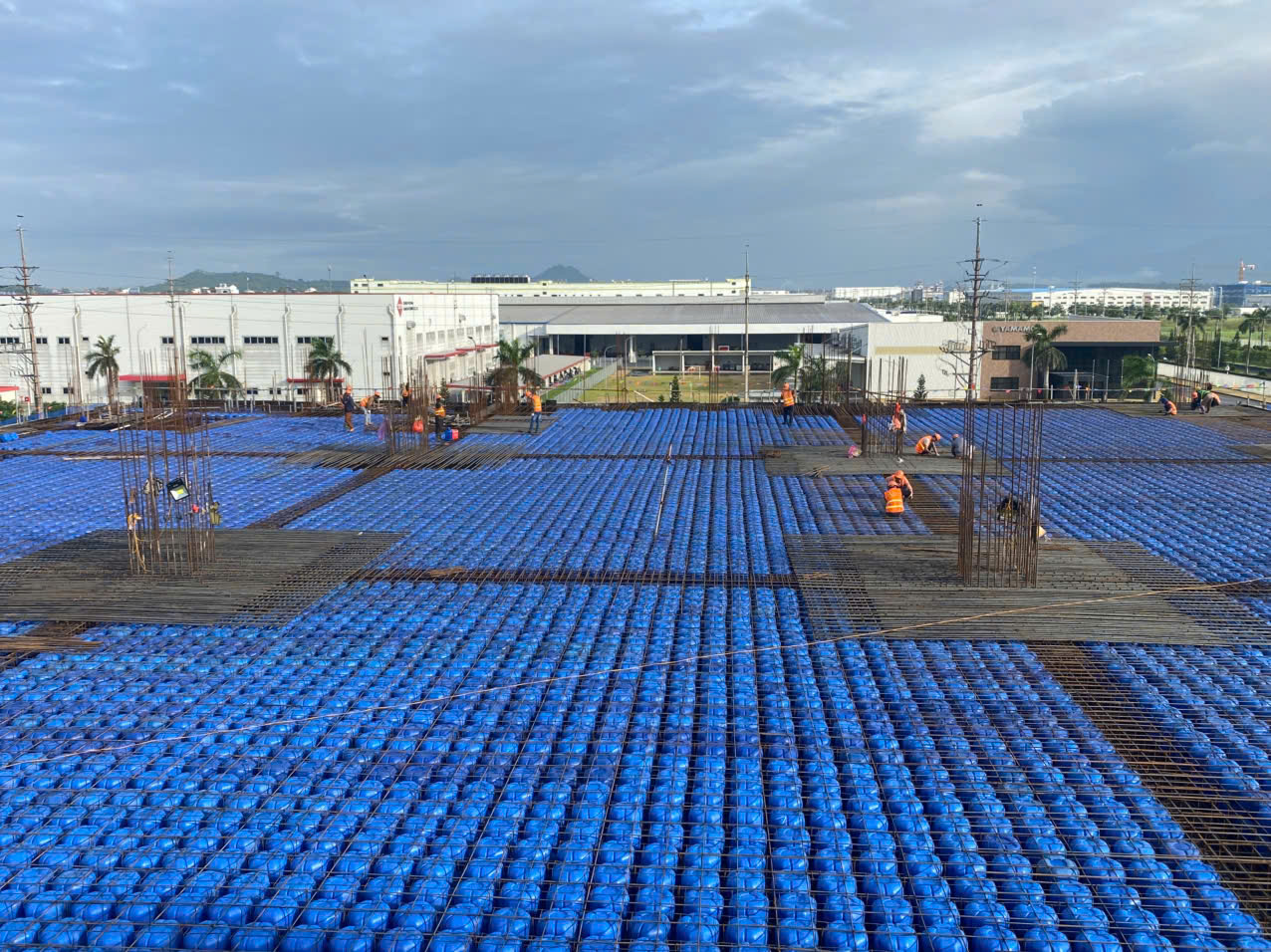

Tính đến ngày 24/07/2025, các hạng mục chính đã hoàn thành như sau:

  • Ngày 12/07/2025: Hoàn tất công tác đổ bê tông sàn tầng 3 – Nhà xưởng số 2.

  • Ngày 24/07/2025: Hoàn thành đổ bê tông sàn tầng 3 – Nhà xưởng số 1.

Cả hai hạng mục đều được triển khai đúng kế hoạch, đáp ứng yêu cầu kỹ thuật, đảm bảo an toàn lao động và tuân thủ nghiêm ngặt các tiêu chuẩn chất lượng. Hiện tại, công trình đang bước vào giai đoạn hoàn thiện kết cấu phần thô để chuẩn bị cho các công đoạn tiếp theo.

Nhà thầu Anh Phát luôn xác định rõ vai trò và trách nhiệm của mình trong mỗi công trình. Đối với dự án MK Vĩnh Phúc, chúng tôi đã huy động nguồn lực tối đa, tổ chức tăng ca ngày đêm, đồng thời áp dụng các giải pháp kỹ thuật tiên tiến nhằm đẩy nhanh tiến độ mà vẫn đảm bảo chất lượng thi công và an toàn lao động tuyệt đối.

Chúng tôi cam kết tiếp tục duy trì tinh thần khẩn trương, chuyên nghiệp và chủ động phối hợp chặt chẽ với các đơn vị liên quan để hoàn thành toàn bộ gói thầu đúng hạn, góp phần đưa nhà máy MK đi vào hoạt động theo đúng kế hoạch của Chủ đầu tư.


Một số hình ảnh thực tế tại công trường (tháng 7/2025):

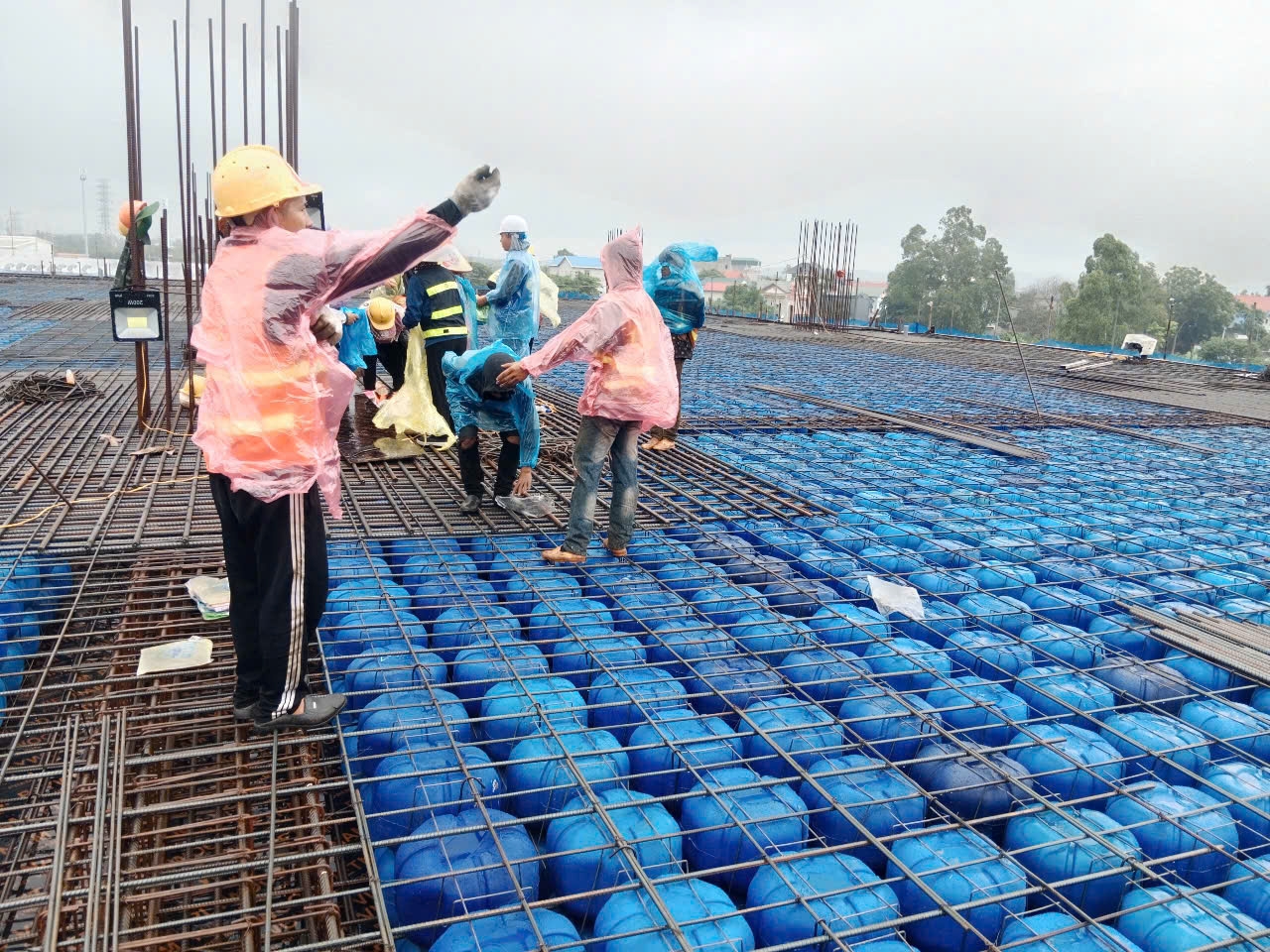

Hình 2. Dự án ảnh hưởng bởi thời tiết
